上下同欲者胜、风雨同舟者兴!
2018年,我们齐心协力,攻坚克难,圆满完成了年末抢修任务。
2019年,我们将继续扛起“安全达标排放”之重任,牢记“人水和谐”之使命,践行“服务社会” 之担当。
春节临近,当千家万户沉浸在过年的欢乐气氛中时,萧山临江水处理厂的工作人员为保证春节安全生产运行,舍小家,为大家,放弃与自己家人的团聚,坚守在治污一线,紧紧把握年末企业停产时机,实施系列污水处理设施设备抢修工程。
1月28日,一场与时间赛跑的抢修工程,在临江水处理厂正式拉开序幕。
抢修工期86小时!计划全面停水12小时!
临江水处理厂主要处理工业废水为主,日均处理量为32万吨,服务对象为萧山东片地区和大江东产业集聚区。根据往年经验,进厂水量仅在每年年末才会减少,留给抢修施工的时间仅有短短的4-5天。
此次抢修涉及面广,施工难度较大、存在安全隐患较多。为此,环境集团和污水公司高度重视,精心部署,部分前期工作于2018年10月底陆续开展。2019年1月24日,正式确定调节池提升泵区进水闸门更换、厂区污水管网迁改等各项施工方案。
1月28日,管线迁改“抢工期”

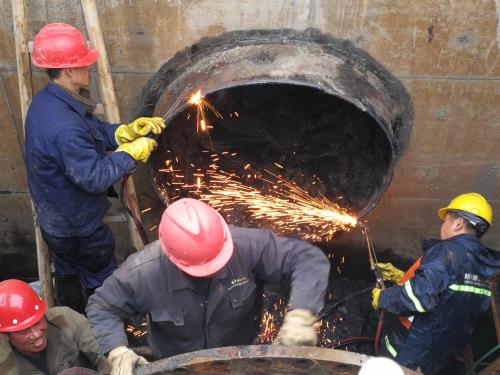

12小时内完成厂区DN1200、1600、1800进水管道绕行工作,其中DN1600、1800管工作开展顺利,但DN1200管施工过程中,发现阀芯严重故障,阀门漏水严重,对后续工程实施影响极大。抢修指挥小组连夜召开紧急会议,启动应急预案,更换DN1200管阀门,同时安排备用阀门、配件调度。29日凌晨1时,进水绕行工作如期完成。
1月29日,泵区清淤“抢时间”

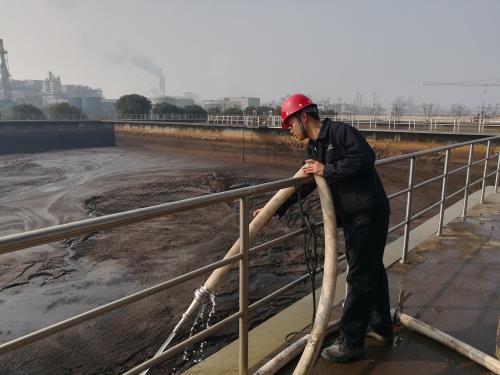

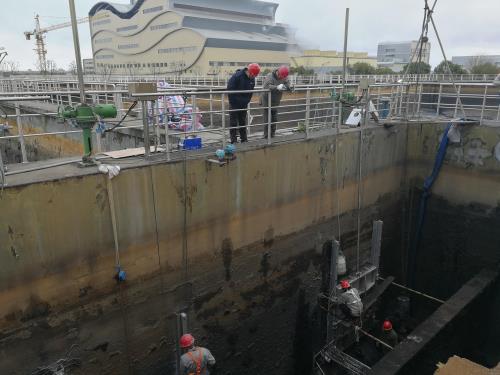

24小时内清理完毕调节池提升泵区及闸门周边近2000方淤泥,同时吊装近2000个沙袋构筑施工围堰。因现场淤泥高达2米,高处淤泥下塌流动,围堰施工难度极大,指挥小组立即变更提升泵区进水闸门安装施工方案。当晚23时,清淤工作顺利完成。
1月30日,进水闸门“抢安装”

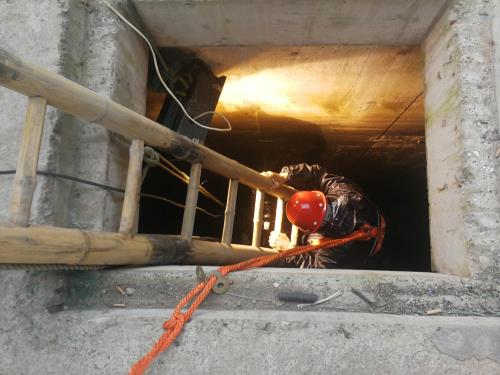

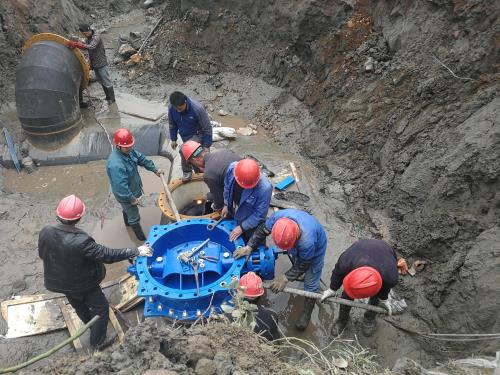

早上8时,调节池进水闸门安装开始紧张有序进行,同步推进DN1200管进水阀门安装前期焊接工作。晚上23时,各项安装工作按时完成。
1月31日,最后冲刺“8小时”
晚上19时,经过最后8小时冲刺,调节池进水闸门安装和DN1200管进水阀门更换完成。
至此,经过临江水处理厂全体技术人员的共同努力,以及兄弟部门东片运管中心的大力配合,整个抢修工程提前10小时顺利完成。
抢修第二战场
于此同时,在生化池污泥回流污泥井,另一项抢修工程也紧张有序进行着,48小时内给两座反硝化污泥井安装10道流道隔墙。
1月29日晚,随着该项任务完全顺利完成,生化池反硝化回流泵因进水流道不规则引起的泵体震动、气蚀问题得以彻底解决。
整个施工过程中,临江水处理厂始终做好安全防护措施,牢守安全防线,做到24小时值守,确保抢修工作万无一失。
