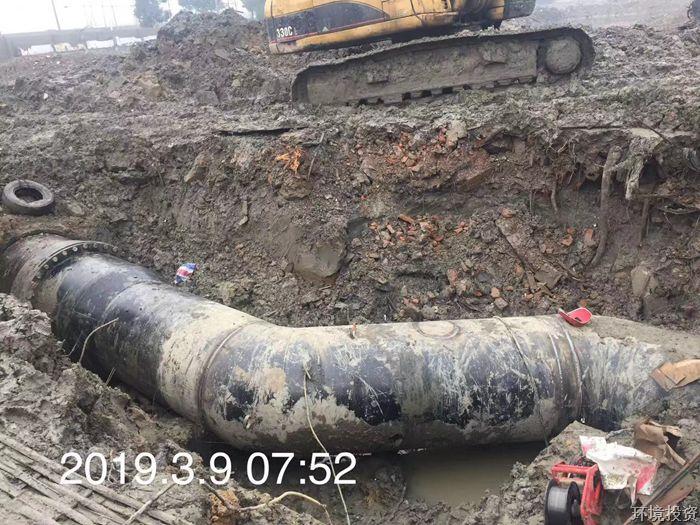

随着雨后初晴的阳光照射在杭黄铁路段K0+903至K1+310施工现场,下穿杭黄铁路段迁改工程全部完成。截止2019年3月9日下午2点,投资公司负责的第三次割接任务顺利完成。
03省道改扩建给水管(下穿杭黄铁路段)涉及03省道拓宽段,是区政府22688重点工程之一,由于道路拓宽以及下穿杭黄高架施工需要,供水管道工程不得不进行3次迁改。

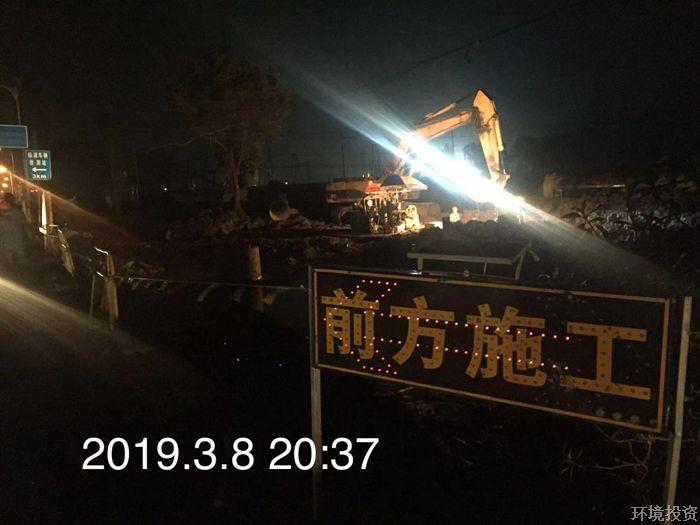

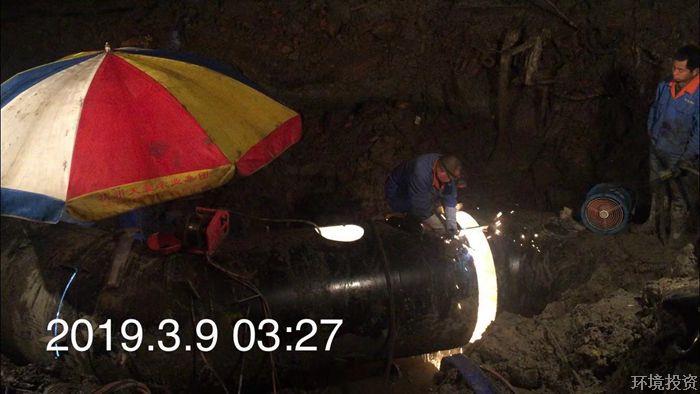

下穿杭黄铁路段自2018年6月9日进行了第一次割接,2018年12月9日又进行第二次割接,目前顺利完成了第三次割接。历时273天,累计共投入挖机12台,75人次,管线割接涉及13处。由于现场地下管线情况复杂,焊接作业量大,给施工带来诸多不便,为确保在规定时间内完成割接任务,投资公司现场作业人员克服时间紧,任务重,天气不利等条件,在供水公司的全力协调配合下,集中力量合理安排,多个工作面同时展开,已按拟定时间节点提前完成管线新旧管连接工作,为后续管网消毒冲洗、最终通水赢得了时间。
