不眠之夜,争分夺秒!第三水厂圆满完成清水渠开孔工程

作者:杭州萧山供水有限公司-戚加惠发布日期:2020-07-15点击次数:0 A-A+

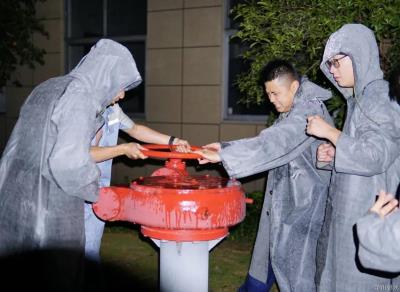

“刷刷刷……”随着现场10盏1KW的LED灯亮起,第三水厂清水渠开孔工程正式启动。考虑到当前正处高峰供水期,为减少对市民用水的影响,经过多次商讨论证、提前计划安排,第三水厂于6月18日、7月12日晚间11时至次日6时分批进行了钻孔作业。

经过两个“不眠之夜”的高效作业,第三水厂清水渠开孔工程最终圆满完成。

为什么进行清水渠开孔?

当水厂遭遇突发停电事故时,若提升泵房超越阀未能及时工作,会导致滤后水满溢造成提升泵房淹没,甚至殃及厂区,造成严重安全事故。本次清水渠开孔工程,正是为了消除此安全隐患,保障供水安全。

提前规划,多次论证

本次改造是在原有清水渠上加盖一层长14.95米、宽5.25米、高2米的水渠,新建水渠中间设置一道0.25厚隔墙,墙高1.1米,并在原清水渠盖板上开设14个直径800mm溢流孔,而每完成一个800mm溢流孔,需在孔圆周开设20个直径110mm小孔才能将底板取出。

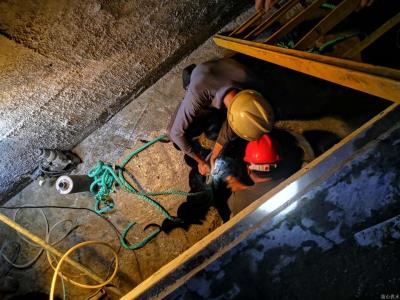

为使得工程万无一失,第三水厂多次召开工程研讨会,论证改造方案可行性,最终确定首先在原清水渠盖板上开14个直径800mm溢流孔,然后分两次作业,每次作业在每个溢流孔再开出直径110mm小孔各10个。

争分夺秒,保质保量

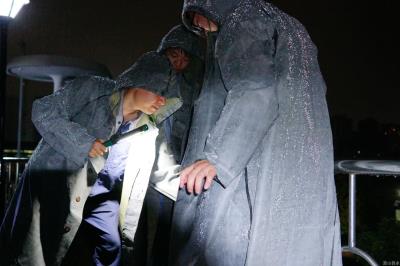

小孔虽小,但数量繁多且复杂。工程虽艰巨,但供水人迎难而上,争分夺秒,保质量、抓进度,工程各项工作有序进行。

清水渠开孔过程中1期、2期沉淀池需停用,借此良机,净水车间部分平时无法开展的工作,也得以有序实施。

一、一期低配防雷接地

由于三期低配其中一路进线为一期低配供电,车间人员提前前往三期对联络柜进行合闸操作,然后对一期低配进行翻线操作。待操作完成后,通知防雷接地人员进行现场施工。

二、进水阀检修

停池前,二期一号进水阀阀板卡死不能升降。机修人员在二期进水渠道的水抽干后,对阀门进行维修。顺利完成进水阀维修后,机修人员还对其他进水阀门进行了安全检查。

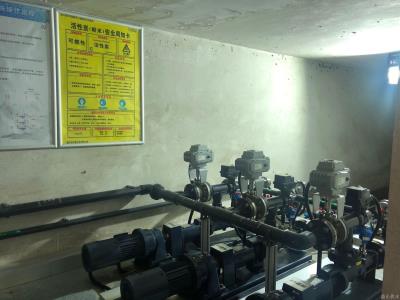

三、活性炭投加管路安装

工作人员根据现场实际情况探讨后决定投加管路取孔位置,并进行施工。

本次清水渠开孔工程,在前期充分准备、后期科学调度的有力支撑下,兄弟水厂支持、施工班组配合的多方协作下,最终圆满完成、效果良好。

不眠之夜 一刻不停歇 坚守供水一线

争分夺秒 与时间赛跑 只为安全供水

为奋战在供水一线的他们点赞!
